2025年度优秀项目部和先进生产(工作)者风采发表时间:2026-03-26 15:41 2025年度优秀项目部

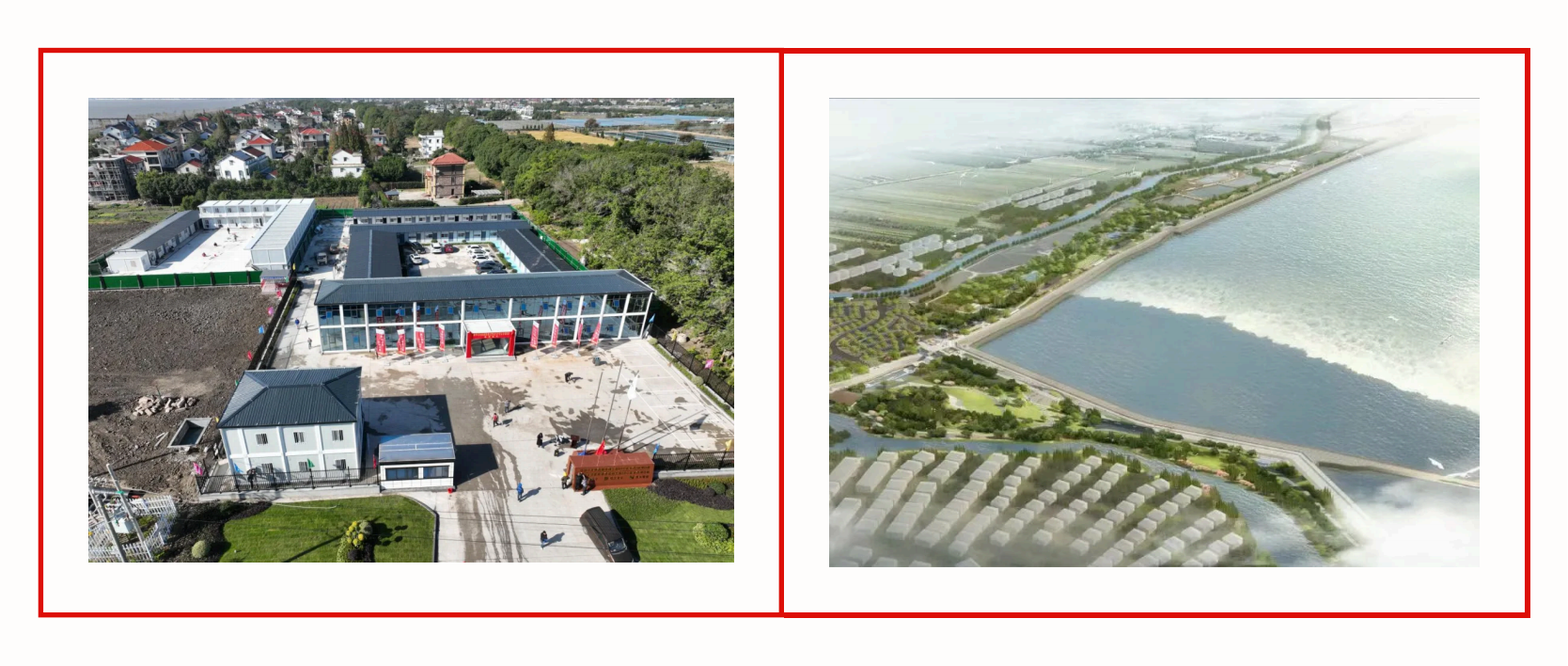

海宁市百里钱塘综合整治提升工程二期(尖山段海塘)设计采购施工(EPC)总承包工程Ⅰ标段合同工期5年,工程等别Ⅰ等。主要施工内容为:提标海塘加固7.2km;新建丁坝10座;拆除重建水闸1座;整治护塘河5.7km;景观专项提升7.2km。工程于2023年3月30日开工。 项目自开工以来,项目部管理团队秉持“树公司品牌、创优质工程”的理念,抓进度控风险。2025年度完成产值1.03亿元,顺利完成公司年度产值目标;同时,经过紧张有序地施工,提前1年达到设计防汛高程。
安全方面:项目部实行“安全文明施工常态化”管理,通过与全咨、监理参建各方联动,逐项逐日查找整改安全隐患,实现全年“零”事故。 质量管理方面:项目部共制定13项质量管理制度,在总承包质量管理体系内通过过程精细化管理,保证项目质量目标实现,验收合格率实现100%。 技术创新方面:项目部围绕工程带科研课题,开展海塘生态防护结构形式研究,先后取得了《一种目字形生态护坡结构及其拼装方法》等2项发明专利,组织完成省级工法2项,2个QC成果分获得一、二类优秀成果。 2026年,工程建设将进入景观提升阶段。项目部将围绕主体结构基本完工的建设目标,积极推进已完工程验收工作,为后续申报“优质工程奖”奠定基础。
金华市乌溪江引水提升-衢江提水工程位于金华市经济技术开发区,工程主要建设内容包括新建衢江提水泵站、提水管道以及管理房等配套设施。其中,衢江提水泵站采用堤后式布置,泵站共设置8台机组,装机容量7315kW。衢江提水采用分级灌溉泵站出水采用双管设计,新建提水干管2条,平行埋地布置,以确保提水系统的稳定与高效运行。 本工程于2024年6月25日开工建设,施工工期730日历天。

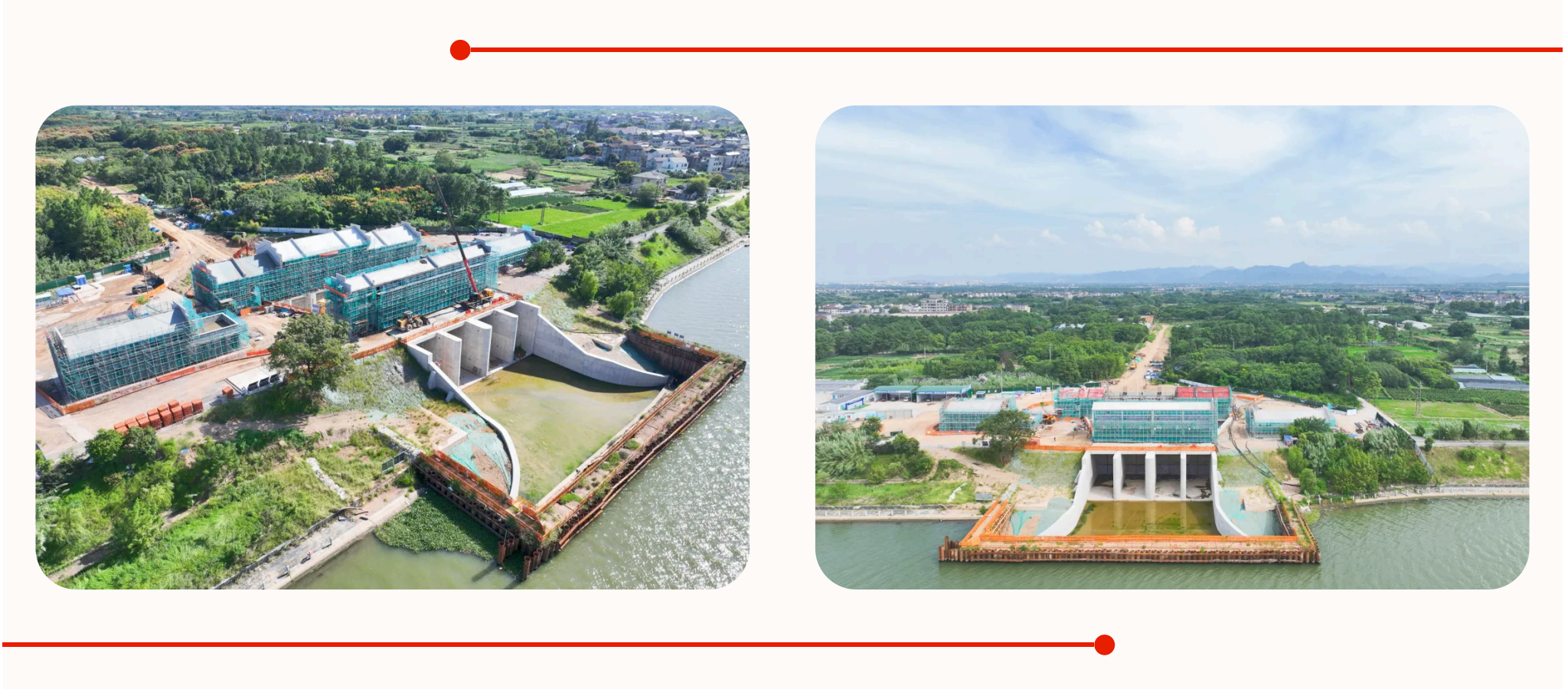

2025年,项目部完成施工产值1.18亿元,占年度进度计划的107%,超额完成年度计划。目前,新建衢江提水泵站已完成施工;管理用房主体已完成施工,正在进行装修施工;提水管道已完成4.1km,形象进度完成89%。 2025年,项目部积极参与由金华市水利规划建设和质量安全管理中心组织的“安全生产月”宣教活动,提升项目管理团队的各参建班组的安全意识;组建“党员先锋队”,开展“百日攻坚”行动,攻克汛期围堰施工、复杂地质桩基等难题。开展技术创新和技术攻关,全年组织技术培训12场,先后成功申报QCI类成果1项,Ⅱ类成果1项,发明专利1项,工法3项。
景宁畲族自治县双港水库及供水工程(大坝主体及其他工程标段)建设内容包括:拦河坝、溢洪洞、供水放空洞、导流工程、库区挖库增容、发电厂房工程、道路工程、管理房等工程。工程于2024年5月18日开工,合同工期1280日历天。 2025年,项目部克服了前期没有弃料场引起的工期延误,先后完成了导流洞、溢洪洞开挖,大坝导截流验收等关键性工作。

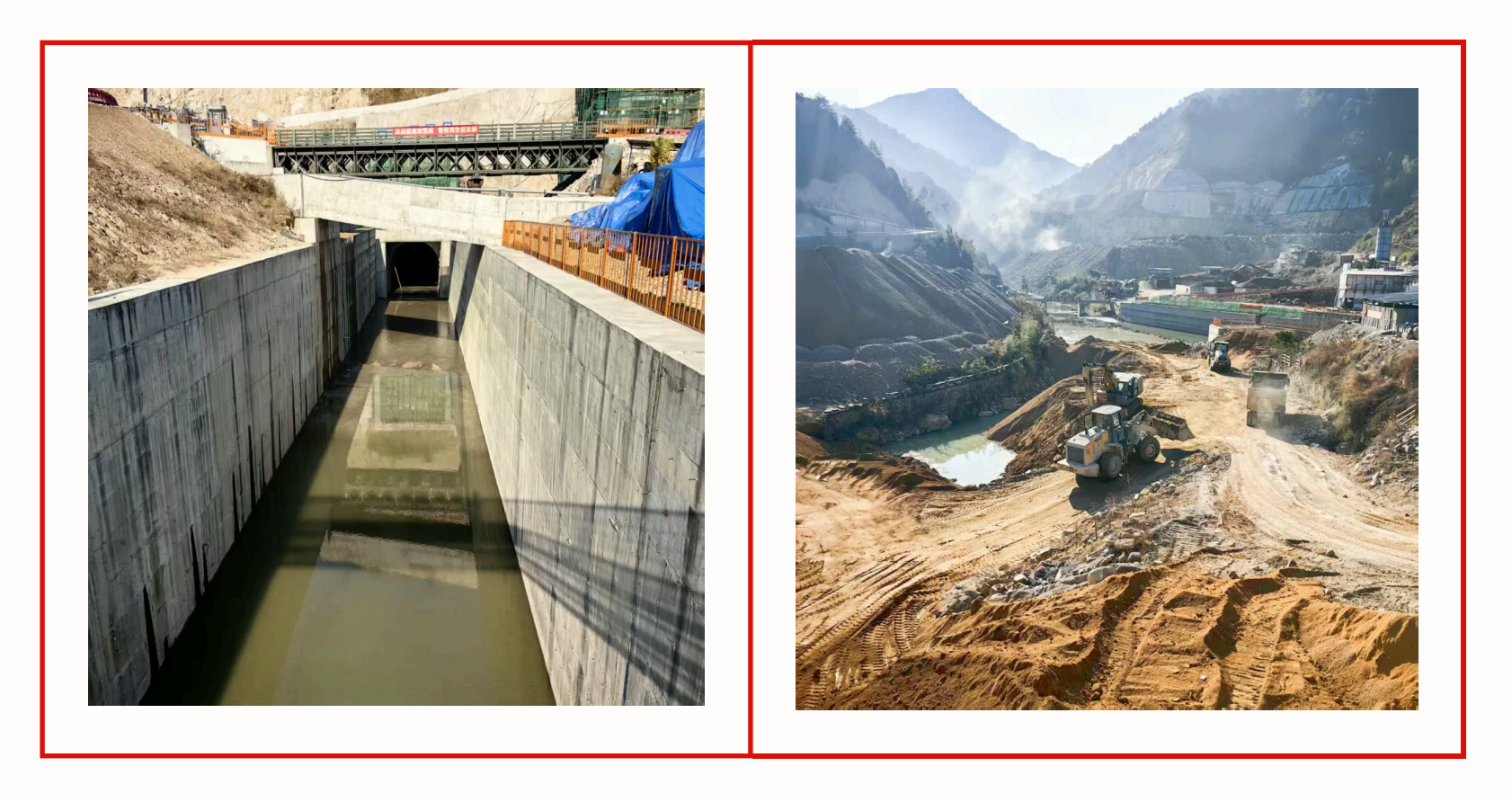

针对导流洞、溢洪洞穿越的山体地质条件复杂,围岩稳定性差,极易引发坍塌风险等问题,项目管理团队通过优化钻爆工艺和出渣流程、加强火工品管控等措施,顺利完成开挖任务。项目通过部采用钢模台车进行作业,优化作业程序,克服了导流洞混凝土衬砌施工断面大,交叉作业面多,施工难度大等困难。期间,项目部通过安排作业班组24小时轮流作业,进一步加快了导流洞混凝土衬砌施工进度,为大坝导截流创造了有利条件。 2025年12月15日,项目顺利通过大坝导截流验收,开始进行大坝上下游围堰施工,为后续大坝基础开挖及坝主体填筑创造了条件。

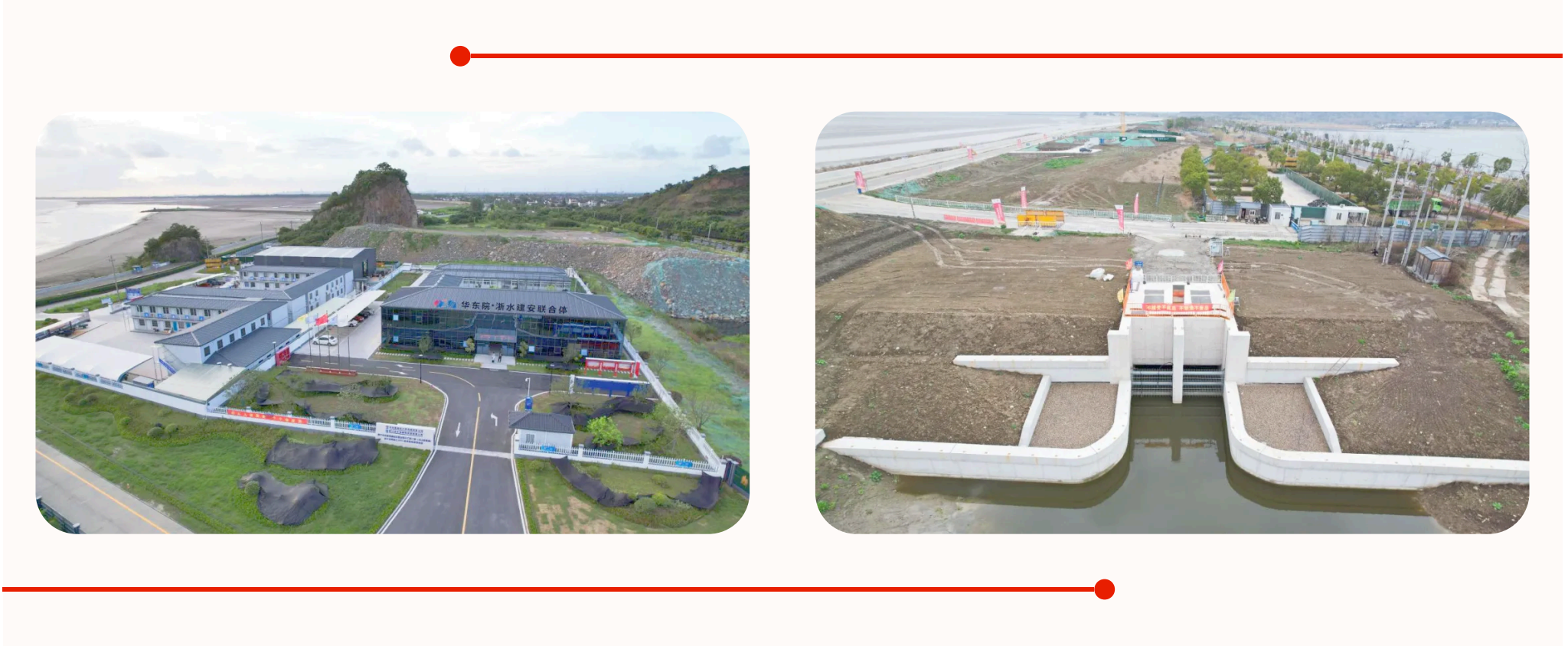

钱塘江北岸海塘安澜工程(老盐仓至尖山段海塘)EPC工程总承包I标工程于2024年6月28日开工建设,主要建设内容为提标加固海塘8.032km(含7.53km堤脚加固),改造3座旱闸,改扩建2孔×5m的谈家埭排涝闸;沿塘设1处水文化节点,配建2处便民服务点。合同工期1825日历天。 2025年,项目部完成围堰吹填5.1km,板桩打设4.633km(7599根),护坦浇筑4.450km,反弧式挡墙浇筑172.9m,高压旋喷桩完成1923根,顺利完成年度计划,工程建设稳步推进。
质量管理举措科学。项目部坚持样板引路、首件先行,完成板桩、钢筋砼护坦等4项首件工程施工方案及作业指导书编制验收,形成可推广的技术交底与作业指南。 安全管理与示范建设同步提升。2025年成功开展了全国和全省水利安全管理人员现场教学活动,行业示范效应突出。 科技创新成果丰硕。项目部先后获评3项工法、2项发明专利,荣获1项Ⅰ类QC成果奖。 后续,项目部将继续紧盯合同工期目标,强化质量、安全、进度管控,全力推进海塘提标加固、闸站改造等重点工程建设,确保项目高效有序实施。
|
